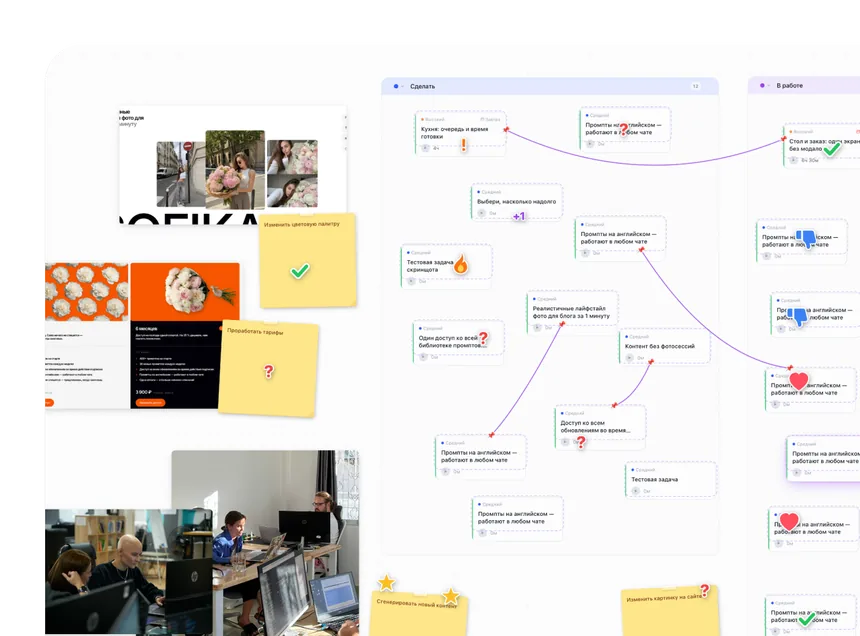

Доску в проекте заводят под мозговой штурм и забрасывают через неделю. Я держу её в каждом проекте и штурмов на ней не устраиваю. Онлайн-доска для проекта — это общий лист со стикерами, картинками и стрелками между ними.
Смысл появляется там, где у кусков работы есть взаимное расположение, а не только очередь. Ниже — работы, на которых лист выигрывает у списка, и места, где он мешает.
Плоскость помнит соседство, список помнит очередь
Список задач отвечает на один вопрос: что делать дальше. Он выстраивает работу в линию и держит её там, и пока работа правда линейная, это сильный ответ.
Доска отвечает на другой вопрос: что рядом с чем.
Стикер, положенный слева от другого стикера, уже что-то сообщает, а стрелка между ними сообщает больше. В списке такую связь пришлось бы описывать словами, и словами её никто не описывает — проверено на себе много раз.
Тезис спорный, и спорить с ним есть кому. Знакомые исполнители живут одним списком задач и досок не держат вовсе. Работают они не хуже меня. Разница, похоже, в том, какая работа к человеку приходит: иногда она приходит уже разобранной на пункты.
Структура сайта живёт ветками и в строчки не ложится
Заказчик приходит с просьбой сделать сайт. Два первых дня уходят на то, чтобы понять, из каких страниц он состоит.
Я пробовал вести это списком. Выходит перечень из тридцати строк, где не видно главного. Оплата висит под корзиной, а блог стоит сбоку и ни с чем не связан. Отступами это рисуется плохо: на четвёртом уровне вложенности строка уезжает за край экрана.
На листе то же самое занимает десять минут. Стикер — страница. Стрелка — переход между страницами. Заказчик смотрит на лист и спрашивает: а где страница с ценами? Дыра находится раньше, чем я открыл редактор макетов.
Тот же лист работает у меня планом на первые дни проекта. План этот про объём: видно, из чего работа состоит и чего в ней ещё нет. Про сроки лист молчит.
Для планирования проекта доска годится ровно в этой части. Она держит состав работ, развилки и зависимости — что без чего не начать. Календарь и очередь на ней не живут, их уводят в список.

Замечание прилипает к тому углу макета, о котором оно
С правками у меня была своя беда: на одну задачу открыто три окна — редактор макетов, переписка и список задач. Референс, присланный утром, к вечеру уезжал вверх по чату и терялся насовсем.
Замечание «сдвиньте на восемь пикселей» без картинки не значит ничего. В строке списка оно выглядит ровно так же, как «переделайте всю первую секцию». Приоритет пропадает, обе строки весят одинаково.
Картинка на листе решает это грубо и сразу. Макет лежит куском. Рядом четыре стикера, каждый напротив своего места. Сразу видно, что три из них про один блок, а четвёртый тянет на отдельный день работы.
Заказчику лист тоже удобнее. Он тыкает в место на макете и пишет рядом, без попыток описать словами, какой именно отступ его смущает. Часть непониманий отваливается прямо на этом шаге.
Число кругов правок лист не ограничивает — это делает договор. Где эти круги кончаются, разобрано в итерациях правок.
Я не уверен, что доска сэкономила мне часы. Уверен только в одном: искать референсы в переписке я перестал.
Час созвона укладывается в один лист
После часового созвона в голове каша. В блокноте двадцать строк подряд, где решение стоит рядом с шуткой.
Раскладываю это на листе сразу после звонка, пока помню интонации. Договорённости в одну сторону. Открытые вопросы в другую. Чужие задачи отдельной кучкой, чтобы через неделю не выяснять, кто кому что должен.
Сама раскладка и есть половина работы. Когда заказчик через две недели спрашивает, о чём мы договаривались, я показываю лист. Что делать с раскладкой дальше — итог созвона, задачи и счёт.
Отдельная кучка чужих задач оказалась самой полезной частью листа, и понял я это случайно. Заказчик через месяц спросил, почему мы стоим, и я показал три стикера с его именем. Разговор кончился за минуту.
Список так не умеет. Он выстроит двадцать пунктов в одну колонку в том порядке, в каком я их записал. Это порядок разговора, и он худший из возможных.
Где взять такую доску бесплатно и чем за это платят
Miro — самый известный ответ, и бесплатный тариф у него есть. По тарифной странице на 16 сентября 2026 в нём три редактируемые доски. Для одного проекта хватает. Для пятого уже нет.
Excalidraw открывает пустой холст сразу, без учётной записи: нарисовали, сохранили файл себе. Вход просят дальше — за общую ссылку и хранение. Доски с колонками под задачи — другая история: восемь бесплатных, которые заводятся из России.
У владельцев Мака есть третий вариант, про который забывают. Freeform встроен в систему и умеет клейкие заметки, фигуры, картинки и выгрузку листа в PDF — это видно по руководству Apple. Онлайн-доской в привычном смысле он не работает: совместный доступ в нём живёт внутри мира Apple.
Своя доска у проекта есть и в WorkClient — программе, которую я делаю для себя и таких же исполнителей. Лист со стикерами, связями и штампами статусов, отдельный у каждого проекта. Задача со стикера попадает в канбан и обратно, картинку можно перетащить прямо на лист.
Холст тут намеренно не бесконечный: лист растёт по содержимому. Мне так спокойнее — бесконечность я всё равно заполняю мусором.
Доска врёт про сроки, и я на этом обжигался
Лист молчит про очередь. На нём всё лежит одновременно и выглядит равноправным. Какой стикер брать в понедельник утром, доска не подскажет. Я пробовал раскладывать по важности сверху вниз, но через три дня раскладка расходится с делом. Двигать двадцать стикеров ради порядка не станет никто.
Хуже другое: лист стареет незаметно. Сделанное лежит рядом с несделанным и выглядит точно так же. В списке статус виден строкой. На доске он виден, только если я не поленился поставить штамп. Я ленюсь.
Через месяц такой лист выглядит уверенно и врёт. Пару раз я показывал заказчику доску, где половина стикеров давно закрыта. Пять минут уходило на объяснения вместо разговора о деле.
Лечится это скучно: всё, у чего есть срок, в тот же вечер переезжает в канбан для одного. На доске остаётся картина работы, в колонках — очередь на неделю. Разделение выглядит лишней вознёй ровно до первого понедельника, когда не приходится вспоминать, с чего начать.
Отдельная история — однодневная работа: если задача умещается в четыре строчки, четыре строчки и будут правильным инструментом. Доска тут лишний шаг, и я её не завожу.
Список я так и не закрыл
Оба инструмента живут у меня рядом, и компромиссом я это не считаю. Список говорит, что делать сегодня. Доска показывает, из чего работа состоит и как куски держатся друг за друга.
Проверить это на себе стоит недорого. Возьмите ближайший проект, где задач больше десятка, и разложите его на любом бесплатном листе. Если через полчаса лист что-то объяснил — доска ваша. Если вышел тот же список, только вразброс, закрывайте и не возвращайтесь.
Спор «доска против списка» кажется мне выдуманным. Настоящий вопрос другой: есть ли у вашей работы плоскость.
Я держу доску там, где есть соседство. И закрываю её, как только работа снова выстроилась в линию.
